珠海 方圆月岛首府 户型 动态 相册当前在售二期高层住宅,户型建筑面积56-128㎡二至五房,二期预计2023年8月底交付,整体均价9500元/㎡,具体一房一价。

TO:亲爱的方圆业主:

信携家音,字见臻心!

草木换绿衣,季节在更迭,春日的凉意退却,迎来了缤纷绚烂的美好夏季,"家期’也越来越近。时光向前,脚步从未停歇,珠海月岛首府对美好生活打造的步履,也从未止步。我们始终承诺,从初见期待到看见成长,我们用细节努力兑现每一份美好。

 一砖一瓦,日夜精细雕琢。我们深知您的期许,以夏日为笔,用一纸家书,为您呈现家的美好蓝图,最 新工程进度播报送上,向每一位满怀期待的家人,传递关于家的最新消息,与您共期美好未来。

FROM:方圆生活家

2023年5月

工程进度

工程进度

3栋

项目进度


①结构工程进度:完成100%;

②室内工程进度:窗台砖21-32层完成;3-4、6-32层室内墙砖完成;2-32层一二遍腻子完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。

3栋

室外图

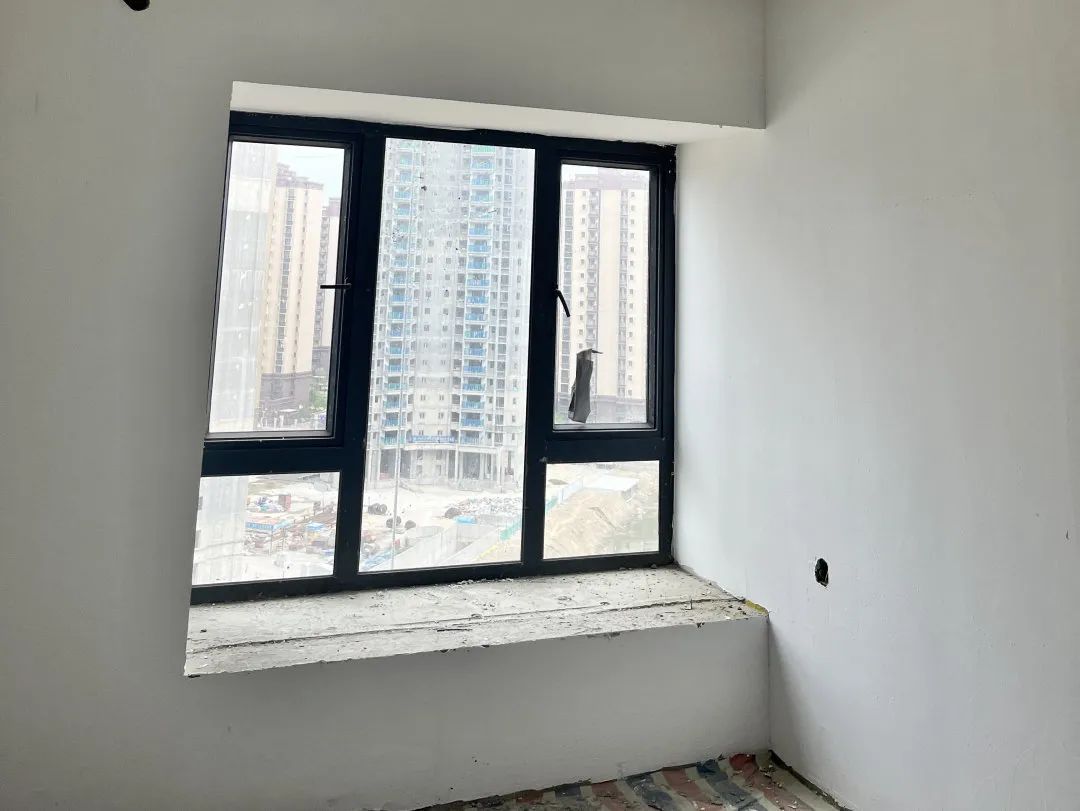

室内

室内图

4栋

项目进程

①结构工程进度:完成100%;

②室内工程进度:窗台砖15-25层完成;2-32层室内墙砖完成、21-23层室内部分地砖完成;2-32层一遍腻子完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。

4栋

室外图

室内

室内图

5栋

工程进度


①结构工程进度:完成100%;

②室内工程进度:窗台砖2-25层完成;3-25层地脚线、室内地砖、厨卫间墙砖完成;2-25层一二遍腻子完成、3-17、21、22层打磨完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。

5栋

室外图

室内图

室内图

7栋

工程进度

①结构工程进度:完成100%;

②室内工程进度:窗台砖2-25层完成;3-25层地脚线、室内地砖、厨卫间墙砖完成;2-25层一遍腻子完成、14-19层二遍腻子完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。

室外

室外图

室内

室内图

8栋

工程进度

①结构工程进度:完成100%;

②室内工程进度:窗台砖2-25层完成;3-25层地脚线、室内地砖完成;3-5、7-25层室内墙砖完成;2-25层一二遍腻子完成、2-25层打磨完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。


室外

室外图

室内

室内图

9栋

工程进度

①结构工程进度:完成100%;

②室内工程进度:窗台砖2-25层完成;3-25层地脚线、室内地砖、厨卫间墙砖完成;2-25层一二遍腻子完成、2-25层打磨完成、23层一遍面漆完成;

③外墙工程进度:抹灰完成100%、外架拆除完成100%。

室外

室外图

室内

室内图

点赞

0

阅读声明:文章内关于户型面积的表述,除了特别标明为套内面积的内容外,所涉及户型面积均为建筑面积。

方圆月岛首府

户型 | 相册 | 地图 | 评论 | 动态
均       价:
9500元/平方米
楼盘类型:
住宅
主力户型:
二居(建面56㎡)三居(建筑面积99-104㎡);四居(建筑面积128-142㎡)
项目特色:
海景房、养老度假、生态大盘
地       址:
珠海市金湾区高栏港平沙新城起步区文楼路西南侧、傍德路东南侧
400-6160-113
免费电话该楼盘打折、降价、开盘动态及最新楼盘信息。
×

编写回复
